ПОЖАР И ВОССТАНОВИТЕЛЬНЫЕ РАБОТЫ НА ПС «СУХУМ-1». ХРОНИКА СОБЫТИЙ

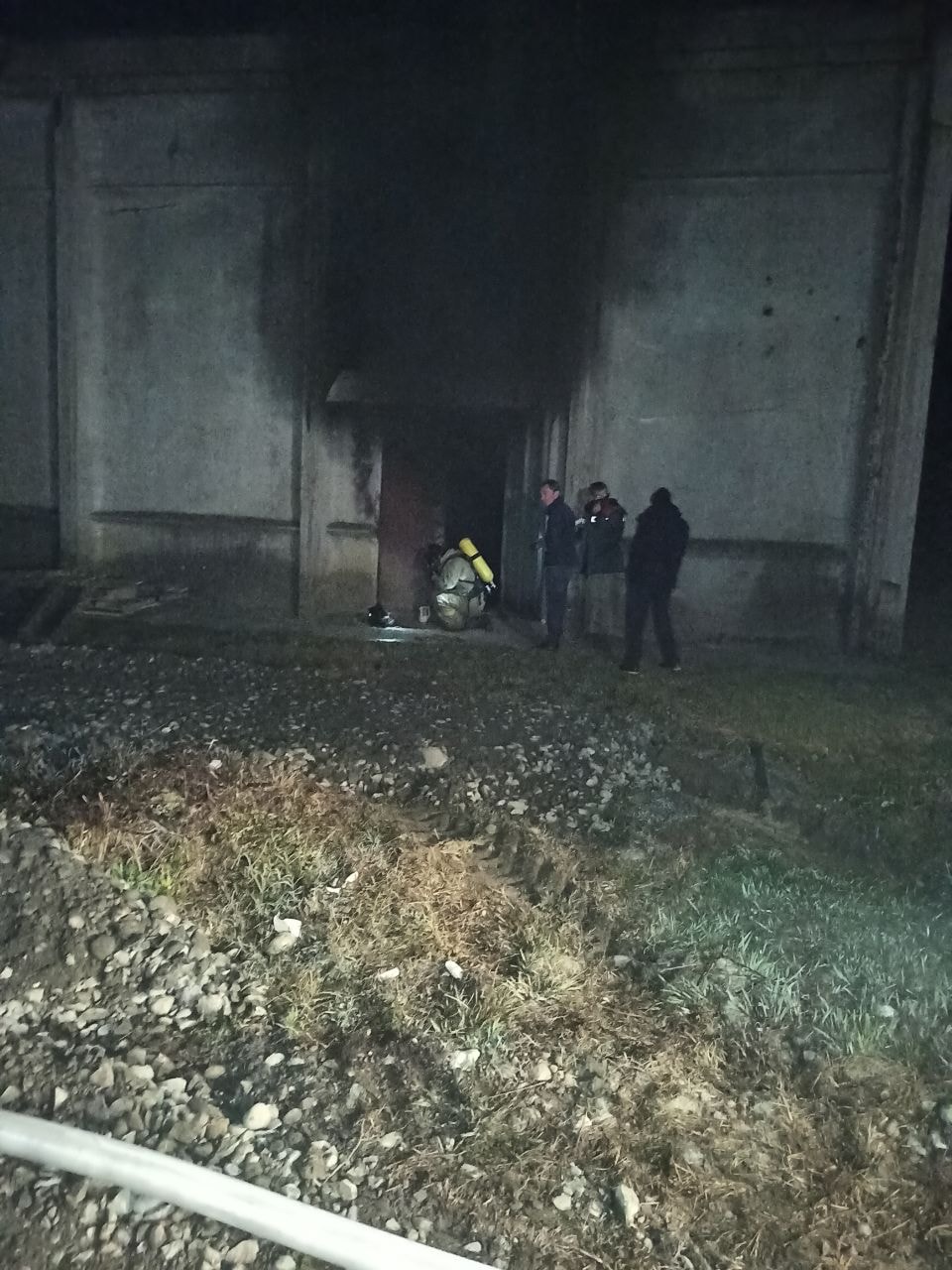

Сухум. 7 декабря 2020. Абхазия-Информ. 5 декабря в 04:39, зз-за возгорания кабеля на ПС «Сухум-1», произошёл пожар. Очаг возгорания 33 фидер «Яштуха».

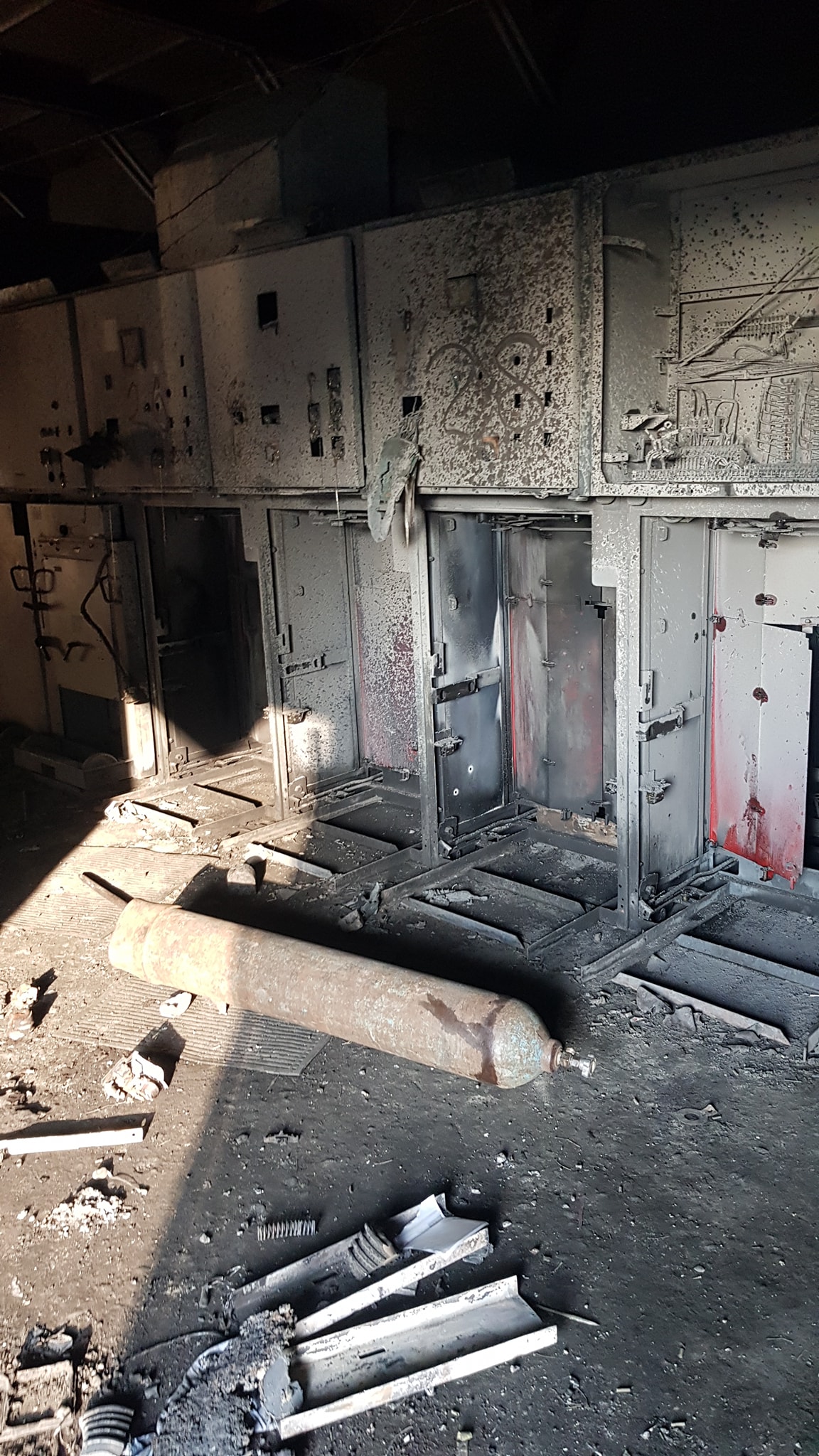

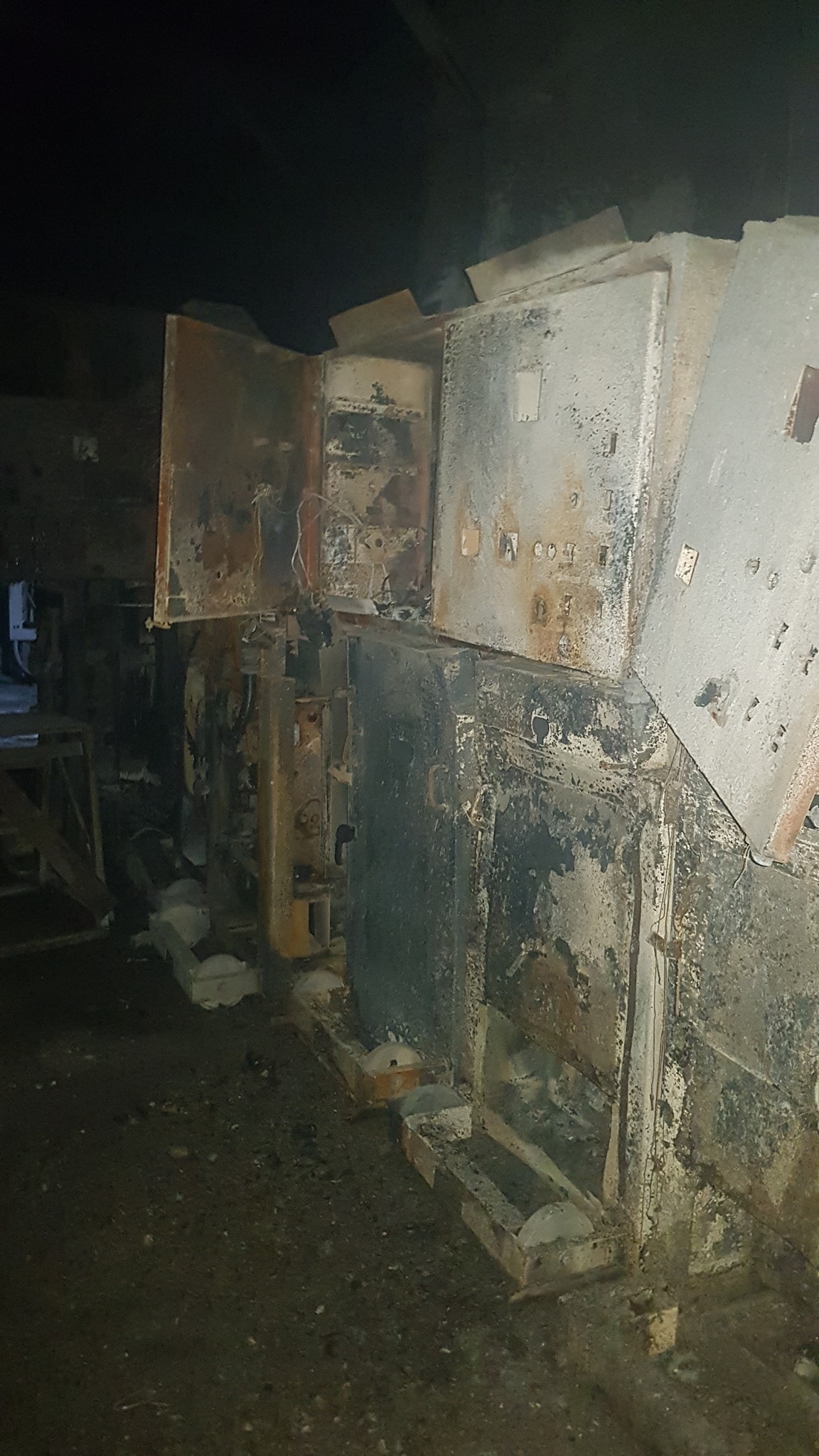

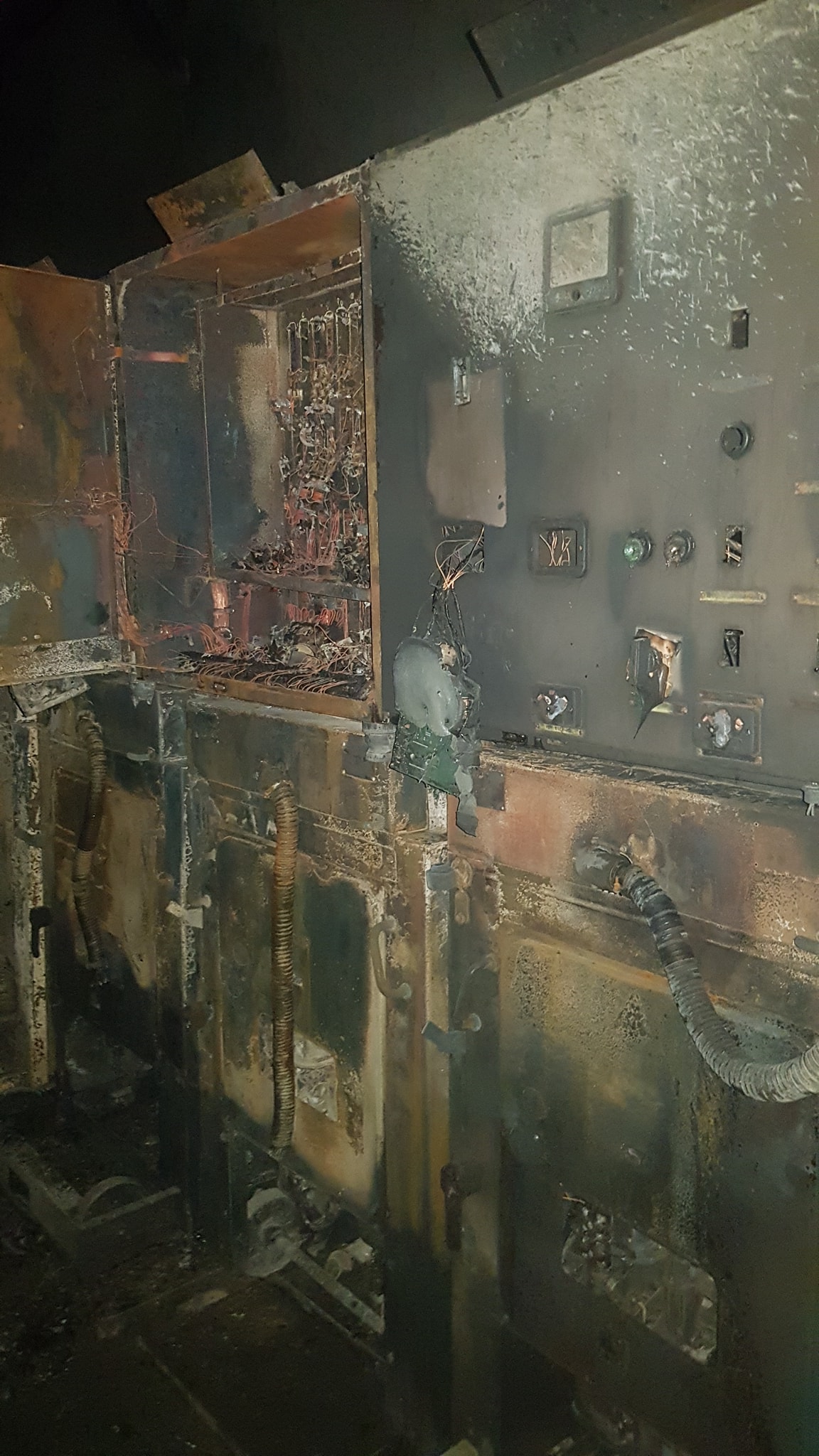

В результате пожара выгорело 16 отходящих фидеров, 2 секционных и 4 вводные ячейки. Без подачи электроэнергии осталась центральная и западная части Сухума и села Яштуха. На ликвидацию аварии брошены все силы РУП Черноморэнерго.

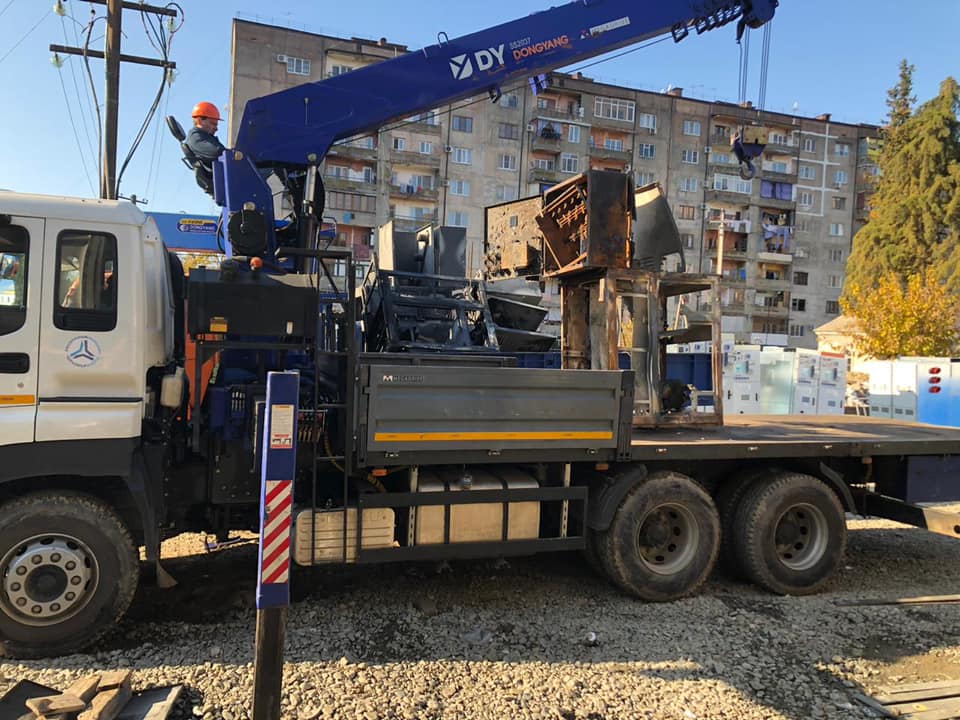

10:12. Идёт демонтаж сгоревшего оборудования и одновременно – монтаж временного оборудования, обеспечивающего проведение аварийных работ.
Работы по восстановлению ведутся круглосуточно. Ориентировочное время полной ликвидации аварии, с учётом сложности – 2 недели. На этот срок электроэнергия населению будет подаваться по аварийной схеме.

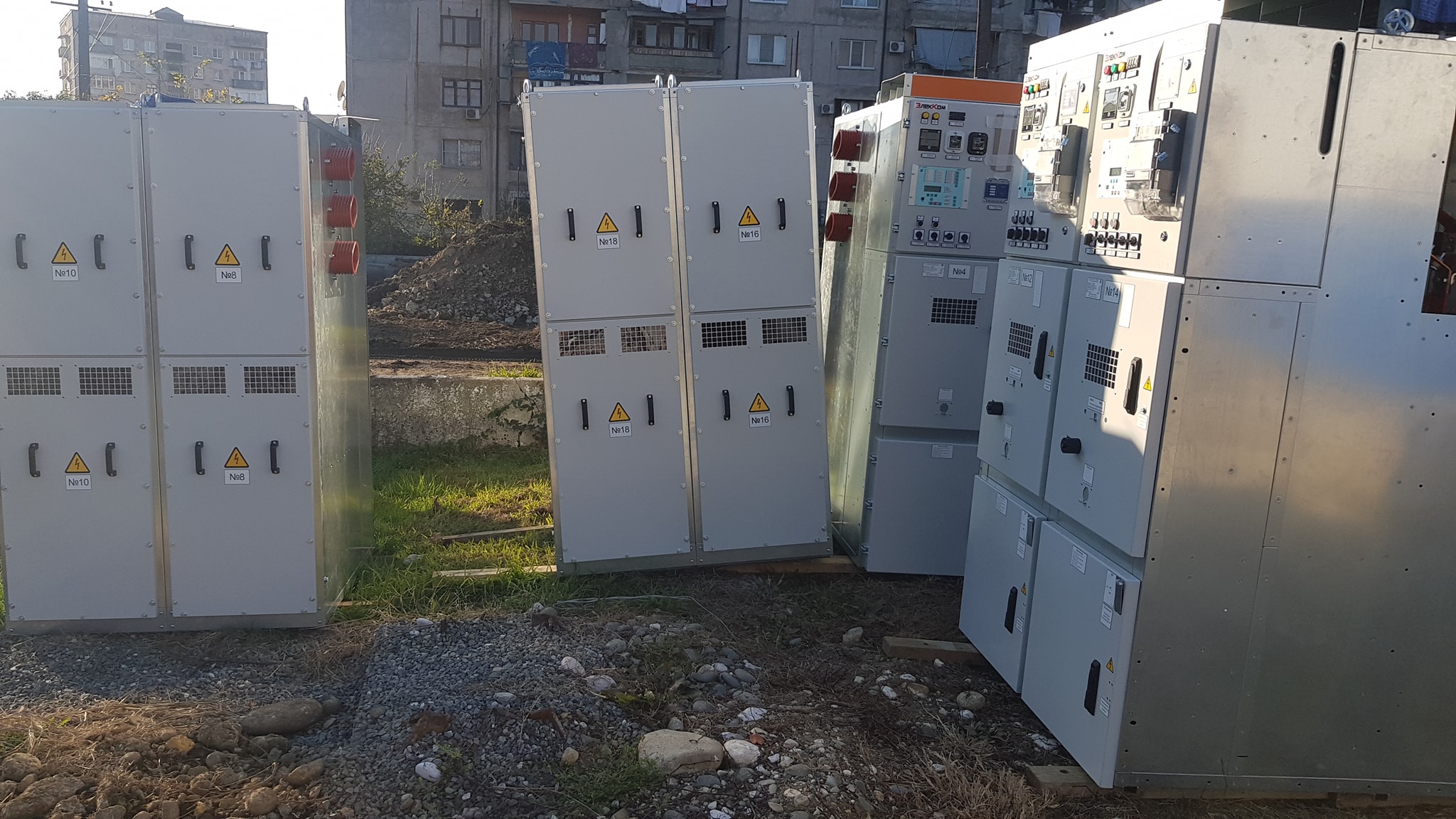

Во второй половине дня на ПС «Сухум1» завезено новое оборудование для монтажа. Одновременно идет демонтаж поврежденного.

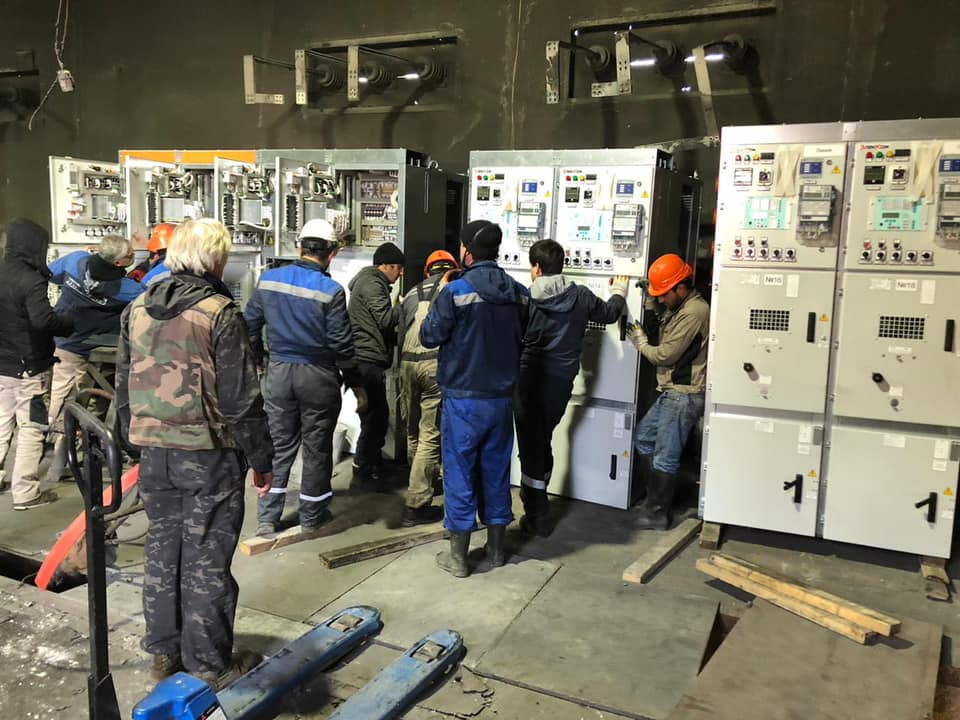

6 декабря, 6:33. За ночь практически полностью удалось освободить помещение, в котором произошел пожар. Полностью закончен демонтаж поврежденного оборудования и освобождено место для новых ячеек 10 кВт. Ремонтные бригады продолжают монтаж нового оборудования.

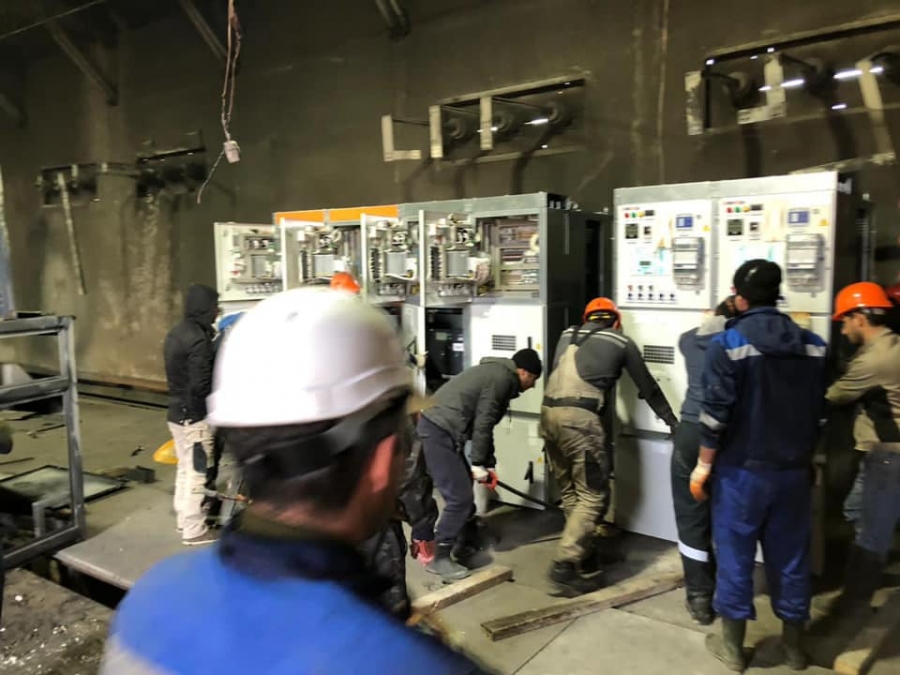

21:00. Идёт ошиновка (соединение ячеек 10 кВ между собой), также идёт накладка нового оборудования для ввода в эксплуатацию. Отходящие кабеля подведены к ячейкам. Работы ни на минуту не прекращались продолжались до подачи электроэнергии.
К ночи полностью смонтировано новое оборудование и оно проходит последние технические проверки. После этого монтажные бригады приступят к подключению оборудования к силовому трансформатору с последующей подачей напряжения в сеть.
7 декабря, 04:05. Идёт подключение оборудования к силовому трансформатору для подачи электроэнергии в сеть.
5:00 электроснабжение Сухуме восстановлено. Без электроэнергии пока остаётся село Яштуха. Работы продолжатся до полной ликвидации аварии.
